国网甘南供电公司:
线路改迁护航高原铁路建设

02版  2025年05月16日   来源:

  本报合作讯 (记者 拜学媛 通讯员 杨凯) 近日,随着330千伏茨多一线改迁工程结束,同步完成该线路防雷、防鸟、防高坠等措施完善工作,全线路送电成功,标志着该线路涉及西成铁路改迁任务全部完成。

  此次330千伏茨多一线改迁项目,新建铁塔4基,线路1.967公里。其中新建151号铁塔为茨多一线高度之最,全塔高59.5米。

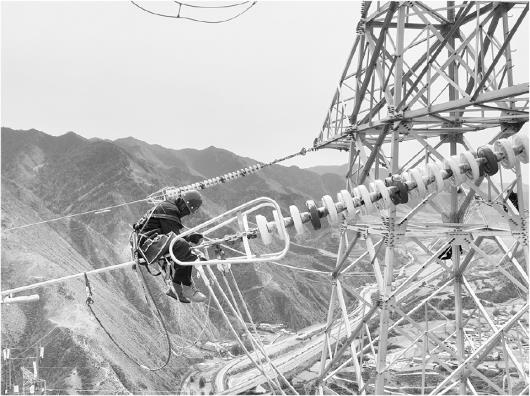

  国网甘南供电公司充分利用线路改迁停电间隙,同步组织输电运维人员对该线路开展防雷、防鸟、防高坠措施完善,共计安装80基防坠轨道,加装防鸟刺69基1310支,完善12基铁塔可控离子避雷针,进一步提升线路可靠运行能力。
